Все идет по плану

10 июля 2013 / Экономика / 0

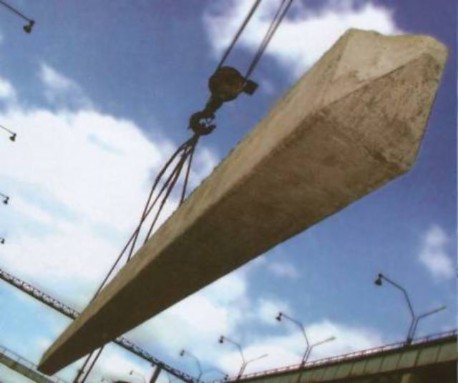

На площадке строящейся подстанции «Город» в конце июля планируют завершить забивку свай.

Строительство подстанции «Город» в Железногорске, которое ведет Красноярская региональная энергетическая компания, началось в ноябре 2012 года. Новый объект позволит решить проблему энергодефицита в нашем городе, выполнить строительство промышленного парка. Подстанция мощностью 50 МВт станет своеобразным ядром промпарка, вокруг которого развернутся производственные цеха. Кроме того, ОАО «ИСС» получит дополнительные 20 МВт и сможет продолжить выполнение своей производственной программы.

Еще в феврале строители заменили грунт на площадке: вывезли больше 42 тыс. кубометров непригодного торфа и завезли 70 тыс. кубометров функционального грунта. На площадку уже поступает основное оборудование подстанции, также на стройке ведутся вырубка просеки под строительство ЛЭП на 110 и 35 кВт и оборудование временной дороги.

Первую очередь подстанции планируется ввести в эксплуатацию в начале 2014 года.
Оставить комментарий
Поля, отмеченные *, обязательны для заполнения
