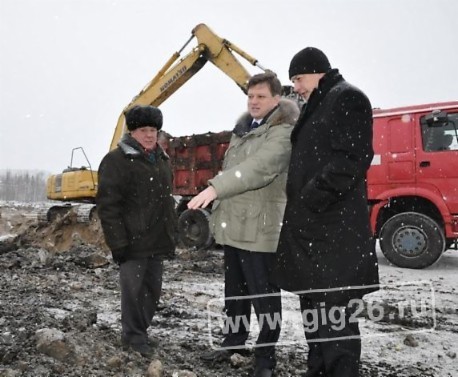

26 февраля Вадим Медведев посетил площадку подстанции «Город», где с представителями КРЭК (подрядчиком строительных работ) обсудил темпы готовности объекта.
Сегодня на объекте полностью завершен монтаж оборудования ОРУ-110 кВ, устанавливается один из трансформаторов. Все идет по графику, за исключением поставки второго трансформатора, который прибудет на днях. Пусконаладочные мероприятия намечены на июль 2014 года. В полную силу подстанция «Город» заработает уже в августе. Глава ЗАТО Вадим Медведев отметил стабильность и исполнительность подрядчика.
Напомним, строящаяся подстанция «Город» расположена на северо-западе Железногорска и занимает площадь 98 х 74 м. Подстанция мощностью 50 МВт позволит решить проблему энергодефицита в ЗАТО и продолжить инновационное развитие территории.
Татьяна ЗИМИНА
