В октябре будет смонтировано оборудование подстанции «Город»

12 сентября 2014 / Экономика / 0
11 сентября глава ЗАТО Вадим Медведев побывал на месте строительства подстанции.

Рабочее совещание было целиком посвящено выполнению нескольких задач: подача напряжения на подстанцию, монтаж оборудования, готовность линий электропередач. В 4-м квартале подстанция должна выйти на финишную прямую, чтобы город получил возможность использовать ее в синхронном запуске объектов Промпарка и новых цехов ИСС. Основным докладчиком на импровизированном совещании выступил заместитель генерального директора «КРЭК» Валерий Лукин.

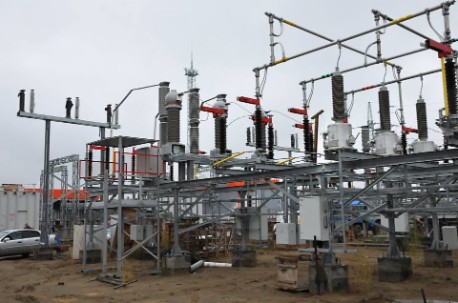

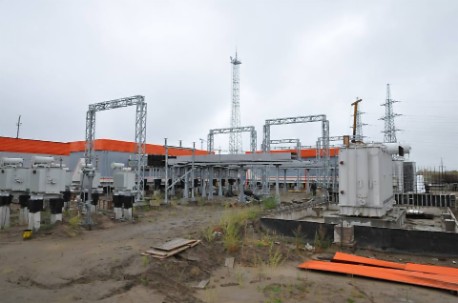

- Работа на данный момент ведется в трех направлениях. Во-первых, монтаж основного силового оборудования. На сегодняшний день, все оборудование доставлено на площадку. Силовые трансформаторы вся высоковольтная сторона собраны, распределительное устройство на 35 кВт также готово. Сейчас идет комплектация секции 6 кВт.

Второе направление – общестроительные работы на площадке. Здесь степень готовности довольно низкая, были проблемы с подрядчиком, судебные тяжбы еще не закончены, но работы не остановлены, хотя темп страдает. Сейчас идет забивка свай по основному контуру подстанции. С понедельника приступаем к подготовке и монтажу станции пожаротушения.

Третье направление, это линии электропередач. Линия 35 кВт смонтирована в полном объеме. С линией 110 ситуация сложнее. Открытые воздушные участки готовы, а проблемы с тремя опорами, которые должны быть на земле завода «Красмаш». Год мы ведем с ними переговоры, но безрезультатно, причем ранее разрешение на использование земли они дали, но не оформили землеотвод. Топчемся, повторяюсь, год, очень просим Вашей помощи в этом вопросе.

Как выяснилось, есть и еще 900 метровый проблемный участок, который должен был пройти под землей. Установка для горизонтального бурения (единственная в крае!) сейчас на Дальнем Востоке и прибудет на стройплощадку не раньше 10 октября. Но специалисты не видят в этом проблемы. В октябре основное оборудование будет смонтировано.

Медведев еще раз уточнил у исполнителей проекта: «На территории ЗАТО вопросов к городу у вас нет? Все, что вам надо, мы сделали?» - и получил короткий ответ: «Нет».
